Panduan Dokumentasi Revitalisasi

Standar teknis pengambilan foto dan video untuk satuan pendidikan — Program Revitalisasi 2026.

Presentasi BIMTEK Lengkap Materi resmi via Google Slides — ringan & selalu update
Buka Presentasi

Contoh Foto Panduan

Geser kiri/kanan — klik foto untuk memperbesar.

Contoh Video Panduan

Geser kiri/kanan — klik putar pada slide aktif.

Tujuan Dokumentasi

  • Merekam kondisi fisik sebelum, selama, dan setelah revitalisasi.
  • Menunjukkan dampak nyata transformasi lingkungan belajar.
  • Menyediakan aset visual representatif untuk pelaporan dan publikasi.
  • Membangun arsip digital yang tersusun rapi, konsisten, dan layak digunakan.

Kualitas Visual & Spesifikasi

Rasio Gambar Horizontal (landscape), jangan vertikal
Resolusi Minimal FHD 1080p (foto & video)
Format JPG/JPEG (foto) & MP4 (video)
Durasi Video 5–10 detik per clip
Pencahayaan Pagi hari (sebelum jam 10:00), hindari siang silau
Alat Bantu Tripod (foto), stabilizer/gimbal (video)
Gambar harus bersih — tanpa timestamp, geotag, logo, atau overlay. Simpan file terbaik ke HDD/SSD dan Google Drive.

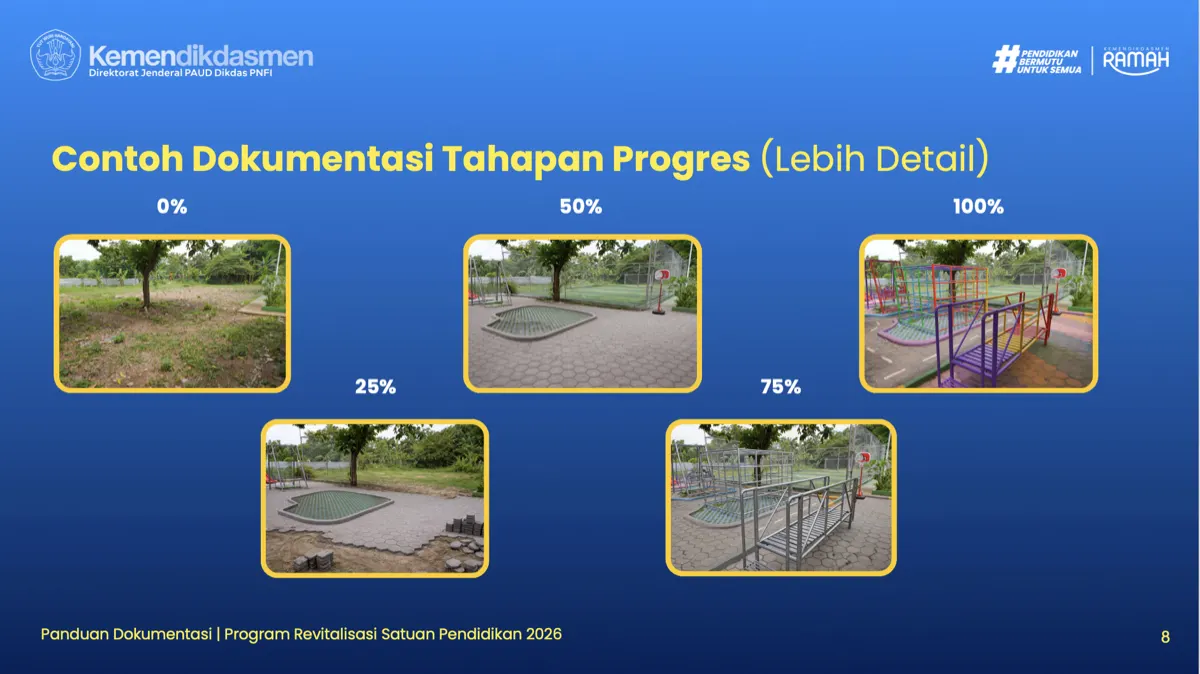

Tahapan Dokumentasi Berdasarkan Progres

0%

SEBELUM (Before)

Kondisi awal bangunan secara total sebelum pekerjaan dimulai.

50%

SELAMA (During)

Rekaman bertahap perkembangan fisik pekerjaan di lapangan.

100%

SESUDAH (After)

Hasil akhir setelah proses revitalisasi selesai sepenuhnya.

Objek dokumentasi diambil sesuai menu bantuan revitalisasi yang diterima sekolah.

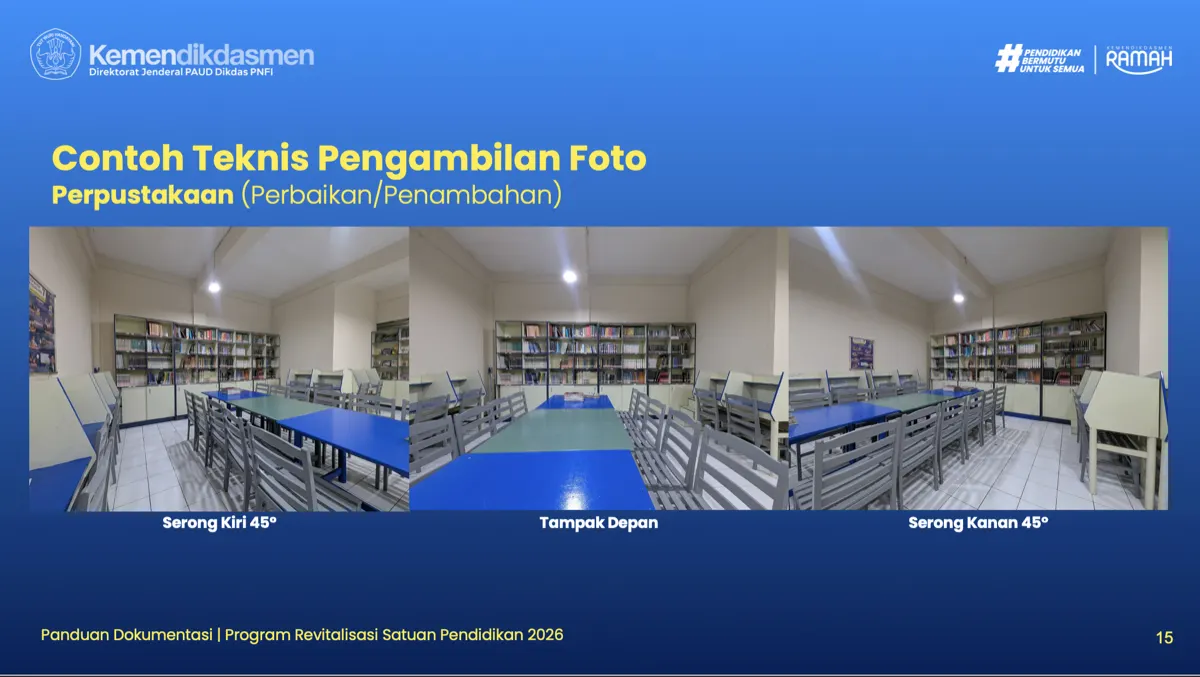

Standar Foto — 3 Sudut Utama

Setiap bangunan/ruangan wajib difoto dari 3 sudut pandang yang konsisten di semua tahap progres:

  1. Tampak Depan (Center) — lurus sejajar mata (eye level) menghadap titik tengah bangunan.
  2. Serong Kiri (45°) — sudut 45 derajat ke kiri dari titik utama.
  3. Serong Kanan (45°) — sudut 45 derajat ke kanan dari titik utama.
Titik acuan pengambilan gambar wajib sama persis dari progres 0%, 50%, hingga 100%. Gunakan patok kayu/bambu sebagai tanda.

Standar Video

Posisi kamera mengikuti 3 titik utama yang sama dengan foto. Gerakan yang diperbolehkan:

  • Maju — kamera bergerak maju perlahan menuju titik utama.
  • Mundur — kamera bergerak mundur perlahan menjauhi titik utama.
  • Samping — kamera bergerak ke samping dengan titik utama di tengah frame.
Dilarang: gerakan acak, goyang, focal length berubah-ubah, atau gerak tidak konsisten.

Suasana yang Diambil

Sebelum Pekerjaan

  • Tampak luar bangunan & lingkungan
  • Kondisi ruangan utuh (kelas, toilet, lab, dll.)
  • Detail kerusakan (foto close-up)
  • Aktivitas belajar jika ruangan masih dipakai

Selama Pekerjaan

  • Aktivitas fisik pekerja
  • Momen kerja sama pekerja & sekolah
  • Logistik & pemasangan material

Sesudah Pekerjaan

  • Before-after dari sudut yang sama
  • Suasana belajar di ruangan baru
  • Interaksi guru & murid di fasilitas baru

Struktur Folder

📁 [Nama Sekolah] - Dokumentasi
  📁 1. SEBELUM 0%
  📁 2. PROSES 50%
  📁 3. SESUDAH 100%
  📁 4. Suasana

Kurasi file terbaik sebelum upload. Simpan backup ke HDD/SSD dan Google Drive.
